大興區外墻保溫板施工樓房外墻保溫
保溫板施工工藝(泡沫板 擠塑板)
一、總 則
1. 為了貫徹國家節能政策及民用建筑節能設計標準(采暖居住建筑部分),保證外墻外保溫工程質量,特制定本規程。2. 本規程適用以聚苯 乙烯泡沫塑料為保溫材料,耐堿 玻纖網格布復合(薄型)聚合物砂漿作面層的多層及中高層民用建筑外墻外保溫的施工和驗收。3.以聚苯 乙烯泡沫塑料板為保溫材料,耐堿 玻纖網格布復合聚合物水泥砂漿為面層的同類外保溫做法可參照執行本規程。4.除采用本規程注明的配套材料外,尚可采用效能相同的而且通過部或。ㄊ校┘夎b定并經實踐證明其確實可行的其他配套材料。5.除遵守本規程外,尚應遵守國家現行關標準的規定
二、施 工 準 備
1.材 料: (1)、聚苯 乙烯泡沫塑料板(以下簡稱聚苯 板):應符合《隔熱用聚苯 乙烯泡沫塑料》(gb10801-89)標準中zr阻燃型第一類的要求。板厚應根據節能設計要求確定,一般為40-50mm。?聚苯 板技術要求:表觀密度(kg/m3).?導熱系數(w/m.k). 吸水率%(v/v).氧指數(%)厚度偏差.18-22 ≤0.041 . ≤6 .≥30?.±2 。(2)、耐堿 玻璃纖維涂塑網格布(以下簡稱網格布):其他技術指標 。耐堿 玻璃纖維涂塑網格布性能 2.1.2、耐堿 玻璃纖維涂塑網格布(以下簡稱網格布):其他技術指標。 耐堿 玻璃纖維涂塑網格布性能:
名稱/項目. 網孔尺寸. 經向強度.緯向強度 . 面密度(g/m2). 標準網. 5.0×5.0 >1300. 》900. 160±10 . 加強網. 5.5×5.5 >2200 >2500 500±10 (2)、粘接劑 及保護層砂漿。 與砂漿板粘結強度(14d):>1.0mpa 與聚苯 板粘結強度(14d):>0.1mpa(或聚苯 板破壞). 抗?jié)B性(1.0mpa,6h):無滲漏初期抗裂性:150mmx300mm水泥石棉板抹3mm砂漿,放入30℃,3m/s風洞吹6h無裂縫凍性能:(-25±2℃ 18h,20±2℃ 6h)為一循環40個循環強度損失<15%抗壓強度(28d):>15mpa 抗折強度(28d):>5mpa? 用來粘接聚苯 板的“粘接砂漿”和保護層的“抗裂砂漿”均以廊坊興達新型保溫材料有限公司研制并生產的膠粘劑 為基料,以其專用膠粉 、細沙配制而成。
2. 其他: 機械固定件采用ф8㎜—ф10㎜聚乙烯脹塞,鍍鋅木螺絲,長度根據設計要求確定;也可采用性能可靠的尼龍脹拴固定件。
3. 工具: 電熱絲切割器、手鋸、壁紙刀、螺絲刀、剪刀、掃帚、鋼絲刷、墨斗、開刀、棕刷、粗砂紙、電動攪拌機、沖擊鉆、抹子、壓子、陰陽角抿子、托線板、2m靠尺等。
4. 施工條件: (1)、外墻和外門窗口施工及驗收完畢,基面達到《建筑工程質量檢驗評定標準》(gbj301-88)中第五章第三節“混凝土工程”中對多層大;虻诹碌谝还“砌磚工程”中對清水墻的要求。 (2)、外墻上的爬梯、電源、電視進戶孔和預埋件應提前安 裝好,空調孔預留。 (3)、操作地點環境溫度和基地溫度不低于5℃,風力小于5級。雨天禁止施工。
三、施 工 工 藝
1.?施工流程: 材料及工具準備/(基面處理-→彈線)-→安 裝首層托架-→預粘板塊邊網格布條/配粘結劑 -→粘貼聚苯 板-→鉆孔及安 裝固定件(高層及中高層)-→清理嵌縫-→聚苯 板打磨平整-→裝飾件安 裝-→特殊部位處理/配底層砂漿-→抹底層砂漿-→貼網格布/配面層砂漿-→抹面層砂漿-→找平修補-→變形縫塞填發泡聚乙烯圓棒-→填嵌縫膏-→涂面層涂料-→驗收

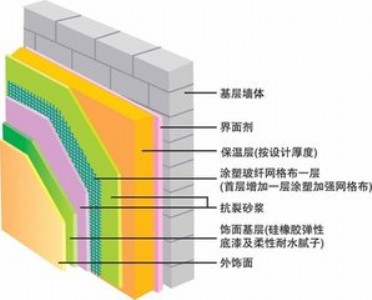

2. 施工要點: (1) 新建工程的結構墻體基面必須清理干凈,并檢驗墻面平整度和垂直度。用2m靠尺檢查,最大偏差不大于5mm,超差部分應剔鑿或用水泥砂漿修補平整。對舊房節能改造,應徹底清理不利于粘貼聚苯 板的原外墻面層,用水泥砂漿修補缺陷,加固找平。 (2) 根據圖紙要求,在經平整處理的外墻面上沿散水標高用墨線彈出散水及勒腳水平線;當需設置系統變形縫時,應在墻面相應位置彈出變形縫及其寬度線,標出聚苯 板粘貼位置。 (3) 若首層外保溫墻面粘貼面磚,宜在散水上側安 裝角鋼托架。 (4) 安 裝聚苯 板: ①、聚苯 板切割:用電熱絲切割器或其他專用工具切割,對角線誤差±2mm,按實際需要的尺寸加工。尺寸允許偏差為±2mm,大小面垂直。 ②、粘接劑 配制:按配合比用電動攪拌器配制粘結砂漿,一次配制量以45分鐘內用完為宜。 ③、變形縫線兩側的聚苯 板上預貼250mm寬包底網格布。 ④、在聚苯 板板面四周涂抹一圈粘接劑 ,寬50mm,厚10mm,側面留30mmx50mm寬排氣口;板心按梅花形布設粘接點,間距150mm-200mm,直徑100mm。粘接砂漿的涂抹面積與聚苯 板面積之比首層不小于40%,其他樓層不小于30%。⑤、抹完粘接劑 后,立即將板立起就位粘貼,粘貼時應輕揉、均勻擠壓,并隨時用托線板檢查垂直平整。板與板擠緊,碰頭縫處不抹粘接劑 。粘貼聚苯 板應做到上下錯縫,每貼完一塊板,應及時清除擠出的粘接劑 ,板面不留間隙,如出現間隙,應用相應寬度的聚苯 板填塞。 ⑥、在外墻轉角部位,上下排聚苯 板間的豎向縫應為垂直交錯連接,保證板材安 裝的垂直度。⑦、聚苯 板接縫不平處應用粗砂紙或其他打磨工具磨平,然后再將整個聚苯 板打磨一遍,粗砂紙應襯有平整板材,打磨動作宜為輕柔的圓周運動,磨平后應用刷子或壓縮空氣將碎屑清理干凈。 ⑧、若設計有要求,可在聚苯 板上拉出裝飾縫。
服務宗旨:你的滿意就是我們的滿意!質優價廉!誠信服務
聯系人 | 需求數量 | 時間 | 描述 |
---|---|---|---|
暫無產品詢價記錄 |
采購商 | 成交單價(元) | 數量 | 成交時間 |
---|---|---|---|
暫無購買記錄 |
地區:汕頭
主營產品:物流公司,貨運站,國內陸運地區:廊坊
主營產品:富卓液壓,施羅德液壓,海普洛液壓地區:衡水
主營產品:河北變形縫,河南變形縫,山東變形縫地區:武漢
主營產品:武昌公司注冊,武昌注冊公司,武昌代理記賬
